玉林福绵机场建设顺利推进

2019-01-18 12:15:05 玉林新闻网-玉林晚报 记者 唐劲梅

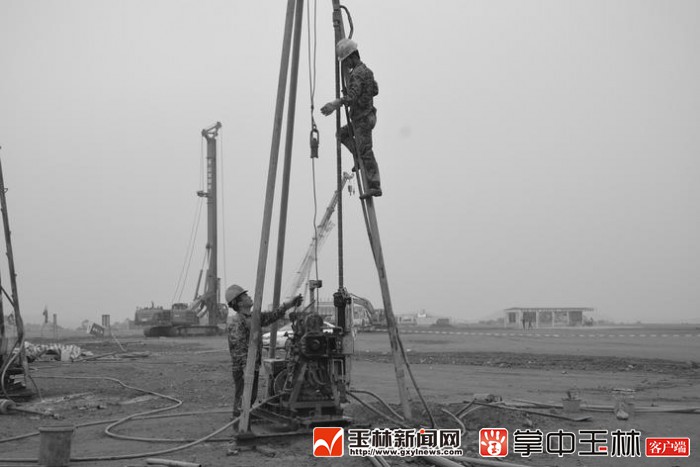

施工人员利用超前钻小钻探测岩层深度。

近日,记者来到位于福绵区石和镇旺久村的玉林市福绵机场项目探访建设进展。目前,各项建设正在有序推进,整个项目土方施工基本完成,跑道完成道槽填挖,跑道水稳层铺设、航站楼承台建设预计将在2019年春节过后开始施工。

精平地面2200多亩,跑道完成道槽填挖

在机场建设场址,已经完成土地平整2000多亩的山地在一片山林丘壑之间显得宽广无垠。工地上异常忙碌,“2018年12月底我们完成了机场跑道道槽的填挖,整个机场跑道全长2.6公里、宽45米,预计春节过后开始铺设水稳层,包括两层水稳层和混凝土道面,跑道土面以上的厚度一共70公分。”中国一冶玉林福绵机场项目技术负责人张伟介绍,飞行区建设主要包括跑道、土面以及边坡等,跑道以外的土面将来主要是绿化区域,而边坡则是为了防止坡面的水土流失。

记者看到,在山雾的笼罩下,这条南北走向的平直跑道一眼望不到头,道路尽管只是完成土面精平,但路面如同硬化路般平坦,在不远处平地边缘位置,挖掘机、推土机、压路机、装载车等正不断地将场址的平整范围扩大。据张伟介绍,整个项目大约需要平整土地2600亩,目前已经完整2200多亩,本月底将可完成土方的开挖平整。

航站楼进行桩基施工,节后开始承台以及土建基础建设

在跑道垂直方向,二三十名施工人员正操作着超前钻小钻为打桩施工探测岩层位置,以便让在一旁施工的打桩机能够确定钻掘深度。“这里是航站楼项目所在地,航站楼一共需要打254个桩基,目前已经完成了90个,大约春节前就能完成桩基施工,节后开始做承台以及土建基础建设。”张伟介绍道,航站区包括建设航站楼、航管楼、货运站等22个单体,除了正在施工的航站楼、跑道外,导航台也正在进行土方开挖,各项建设内容正在有序推进中。

▲航站楼工程建设现场。

据了解,玉林福绵机场项目按照4D规模规划,飞行区按照4C标准设计,新建一条长2600米、宽45米的飞机跑道;新建航站楼约20000㎡、站坪机位7个;配套建设通讯、导航、气象、供油、消防救援等辅助生产设施。项目总投资概算16.31亿元。按照计划,该项目将于2019年底完成建设。

原标题:玉林福绵机场 建设顺利推进 平整地面2200多亩 跑道完成道槽填挖 航站楼土建计划年后开工
